Нагрузка на передний мост, Н
Составляем уравнение моментов и определяем положение коника
(на чертеже
).
Определение теоретической зависимости между углами поворота наружного и внутреннего управляемых колес, при которой исключено боковое скольжение колес.

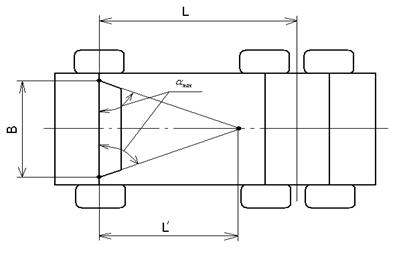

Рисунок 1 – Расчетная схема рулевой трапеции
.
Задаемся
от 0 до 40º с шагом 5º и определяем
Строим график зависимости
от
Определение параметров рулевой трапеции
Координаты точки пересечения осей рычагов
k1 = 0,7…1,0.
Начальный угол
Длина поперечной рулевой тяни
k2 = 0,12…0,16.
Определение зависимости между углами поворота внутреннего и наружного колес, соединенных проектируемой рулевой трапецией
где m – длина рычага
Повороты колес

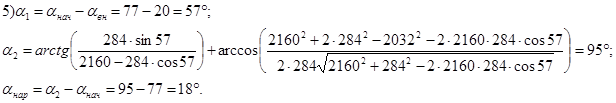

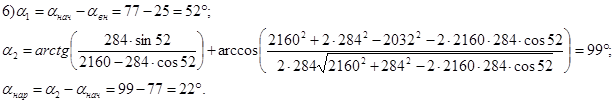

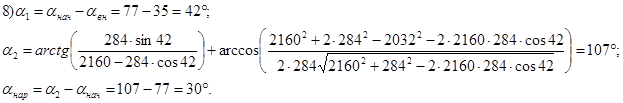

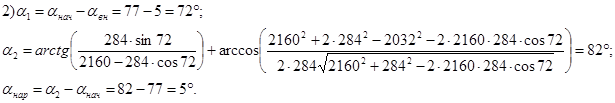

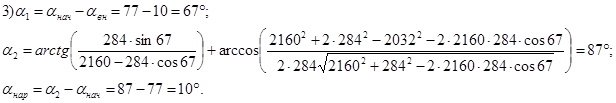

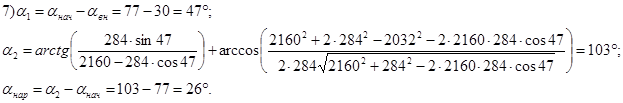

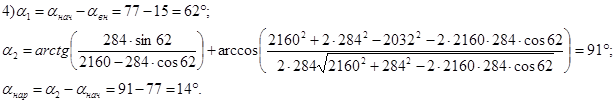

Задаемся
и определяем
Так как отличие
, рассчитанного в пункте 2.1, от
, рассчитанного выше, не составляет 3º, значит рулевая трапеция рассчитана верно.
Задаемся
от 0 до 40º с шагом 5º и определяем
:






Строим график зависимости
от
в той же системе координат
